仲秋時節,百湖大地項目建設熱潮涌動。作為國家 “十四五” 重點新能源標桿項目,國家光伏、儲能實證實驗平臺(大慶基地)四期工程搶抓有利施工窗口期,高標準、高效率推進建設,目前整體施工進度突破 70%,全力沖刺 2026 年底竣工投產目標。

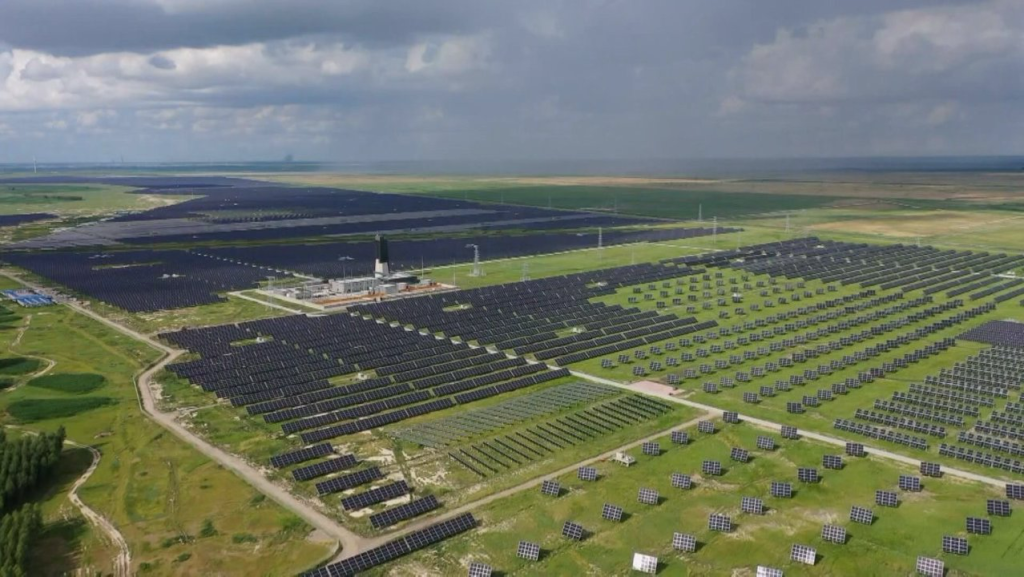

走進項目施工現場,6.2 平方公里的作業區域一片繁忙。百余名建設工人分散在各個作業面,精細開展光伏組件安裝作業。大型機械轟鳴作業,有序開展場地平整、電纜溝開挖等基礎施工。一排排光伏支架整齊挺立、綿延鋪展,在開闊原野上勾勒出綠色新能源產業的嶄新輪廓,現代化新能源項目建設場景蔚為壯觀。
據項目現場負責人湯文杰介紹,大慶基地四期項目于 2025 年 8 月 6 日正式開工。經過近一年緊張施工,目前已完成 9 萬余根樁基礎、9800 多組支架及 42 萬塊光伏組件安裝工作,光伏區域主體施工進度已達 70%,項目建設穩步有序推進。
據了解,國家光伏、儲能實證實驗平臺(大慶基地)是國內首個、規模最大的國家級光伏儲能戶外實證科研平臺,是我國新能源技術迭代、設備實測、標準制定的核心試驗載體。本次建設的四期工程裝機規模 300 兆瓦,聚焦當前光伏、儲能行業前沿技術與發展痛點,科學設置六大實證對比區域,布局 160 余項交叉實證方案,并配套搭建智能化在線數據分析系統。
項目投用后,可對各類光伏儲能設備、集成系統開展全天候、全場景、高精度性能核驗與穩定性測試。依托大慶獨特的高寒、大風、晝夜溫差大的氣候特征,精準驗證新能源設備在北方極寒工況下的適配能力,為全國高寒地區新能源產業發展提供權威實測數據與技術支撐。
湯文杰表示,項目預計 2026 年底正式并網投產。項目全生命周期內,可節約標準煤 454.75 萬噸,減少二氧化碳排放 1248.75 萬噸,將有力助力國家 “雙碳” 目標實現,助推能源產業結構綠色低碳轉型升級。
四期工程建成后,將與基地前三期項目形成聯動集聚效應,構建體系更完善、覆蓋更全面、技術更前沿的光儲實證體系,有效填補多項行業技術實證空白。平臺將持續輸出可復制、可推廣的 “大慶實證方案”,引領光伏儲能產業技術革新、產品升級、標準優化。
如今,大慶正依托國家級實證平臺優勢,持續放大寒地新能源試驗優勢,以重大項目建設賦能綠色轉型,為我國新能源產業高質量發展持續注入強勁 “大慶動能”。
